Prodloužení kanalizace na ul. Husova

Prodloužení kanalizace na ul. Husova

Dne 17. 2. 2026 byla s vysoutěženým zhotovitelem projektové dokumentace, společnost Projekt 2010, s.r.o., podepsána smlouva o dílo.

Popis prací:

1.část - průzkumné a přípravné práce a dokumentace stávajícího stavu

Zajištění podkladů z katastru nemovitostí, polohopisné a výškopisné zaměření dotčeného území. Výsledkem bude účelová mapa – pasport dotčeného území. Inženýrsko-geologický, hydrogeologický průzkum atd. bude proveden v rozsahu nutném ke zpracování projektové dokumentace na základě odborného posouzení zhotovitele, minimálně ke zjištění základových podmínek v území stavby. Dále pak veškeré ostatní přípravné práce, služby či zajištění všech podkladů (např. existence sítí, vyjádření jejich správců apod.), rozborů, zkoušek, map, průzkumů či ostatních dokumentů a dokladů.

2.část - dokumentace pro povolení záměru

V podrobnostech dokumentace pro provádění stavby, zpracování projektové dokumentace pro vydání povolení záměru vodního díla, která bude vypracována dle přílohy č. 2 vyhlášky č. 131/2024 Sb. o dokumentaci staveb, ve znění pozdějších předpisů. Součástí zpracování dokumentace bude veškerá inženýrská činnost potřebná pro získání příslušného rozhodnutí o povolení záměru.

3.část - zajištění vydání rozhodnutí (povolení stavby)

Podání žádosti o povolení záměru u příslušného správního orgánu, zhotovitel zajistí součinnost při správním řízení až do vydání rozhodnutí (povolení záměru).

4.část - výkon autorského dozoru stavby

Při realizaci stavby.

 -------------------------------------------------------------------------------------------------------

AKTUALIZACE:

19. 10. 2026

V průběhu března a dubna 2026 byly dokončeny průzkumné a přípravné práce, které zahrnovaly geodetické zaměření území, geologický průzkum, kamerovou prohlídku stávající kanalizace a zmapování současného způsobu odkanalizování dotčených nemovitostí.

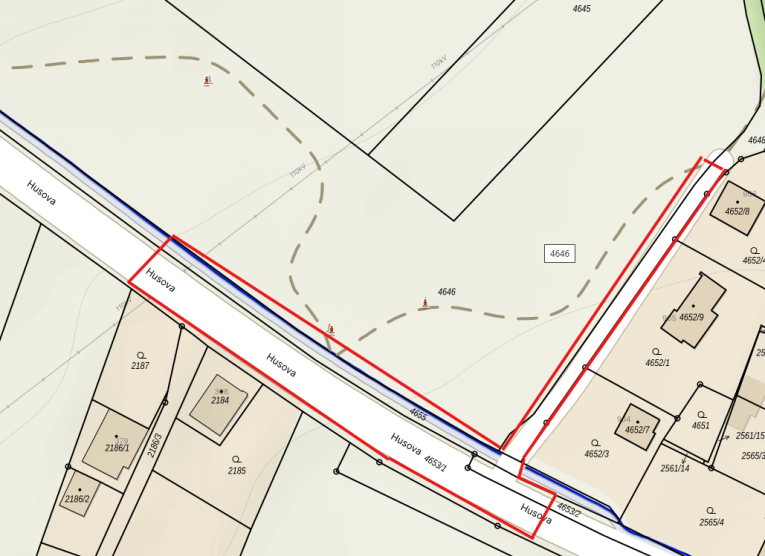

Na základě výsledků těchto průzkumů bylo navrženo technické řešení prodloužení splaškové kanalizace, které umožní napojení pěti rodinných domů v ulici Husova na veřejnou kanalizační síť.

V následujících měsících probíhala koordinační jednání mezi městem a projektantem, během nichž byly postupně upřesňovány trasy kanalizačního potrubí, technologii jeho uložení  a možnosti napojení jednotlivých nemovitostí. Na základě těchto jednání pokračovaly práce na projektové dokumentaci pro povolení záměru.

V současné době je zpracována projektová dokumentace pro povolení záměru, která byla rozeslána na dotčené orgány (závazná stanoviska / vyjádření / rozhodnutí). Po obdržení všech vyjádření a zapracování případných připomínek bude podána žádost o povolení záměru. V 1. polovině roku 2027 se předpokládá vydání povolení záměru stavebním úřadem.

13.3.2026

 - V únoru se uskutečnilo vstupní jednání a místní šetření.

- Byli kontaktování majitelé dotčených nemovitostí.

- Od začátku března byly zahájeny průzkumné a přípravné práce.

Plánované práce:

- Budou v termínu 10.3. - 20.3.2026 provedeny v jednom dni kontrolní geologické penetrační vrty o hloubce 5-6 m, za účelem zjištění úrovně hladiny spodní vody a skladby geologických vrstev zemin.

- Vyhodnocení pasportizace daného území a schválení návrhu tras kanalizačního potrubí.






Město a úřad

Sencito

Odstávky elektřiny

ČEZ Distribuce – Plánované odstávky

Návštěvnost

Návštěvnost:

ONLINE:7
DNES:65
TÝDEN:2698
CELKEM:1762889

ChatBot

Mobilní aplikace

Aktuální informace od nás
Přímo ve vašem telefonu
Více o aplikaci
Stáhněte si naši mobilní aplikaci na
